Information Renovering

Mail för hantering av boendefrågor: boendefragorl10@projektallians.se

Projektuppdatering 2025-12-19

Etapp 6 (Åbylundsgatan 35 till 21B)

  • Åbylundsgatan 35–23 mestadels klart.
  • Åbylundsgatan 21A-21B pågående arbeten. Fasader/fönster, allmänna utrymmen/vindar. Mestadels klart i början av Q2-2026.
  • Pågående boendefrågor/ besiktningsanmärkningar etapp 1-5.

Julen närmar sig vilket kommer att innebära minskad aktivitet inom L10. Full styrka åter 7 jan-2026.

Vi vill även passa på att önska er alla en riktigt God Jul och ett Gott Nytt År!

Projektuppdatering 2025-06-09

Etapp 1 (Åbylundsgatan 30-52)

  • Besiktningsanmärkningar/Boendefrågor utförs 2025

Etapp 2 (Åbylundsgatan 60, 62, 64, 66, 68, 70)

  • Besiktningsanmärkningar/Boendefrågor utförs 2025
  • Burspråken (tak) färdigställas 2025

Etapp 3 (Åbylundsgatan 72-76)

  • Besiktningsanmärkningar/Boendefrågor utförs 2025

Etapp 4 (Skomakaregatan 1, 3, 5, 7, 9, 11)

  • Besiktningsanmärkningar/Boendefrågor utförs 2025

Etapp 5 (Åbylundsgatan 37, 39, 41, 43, 45)

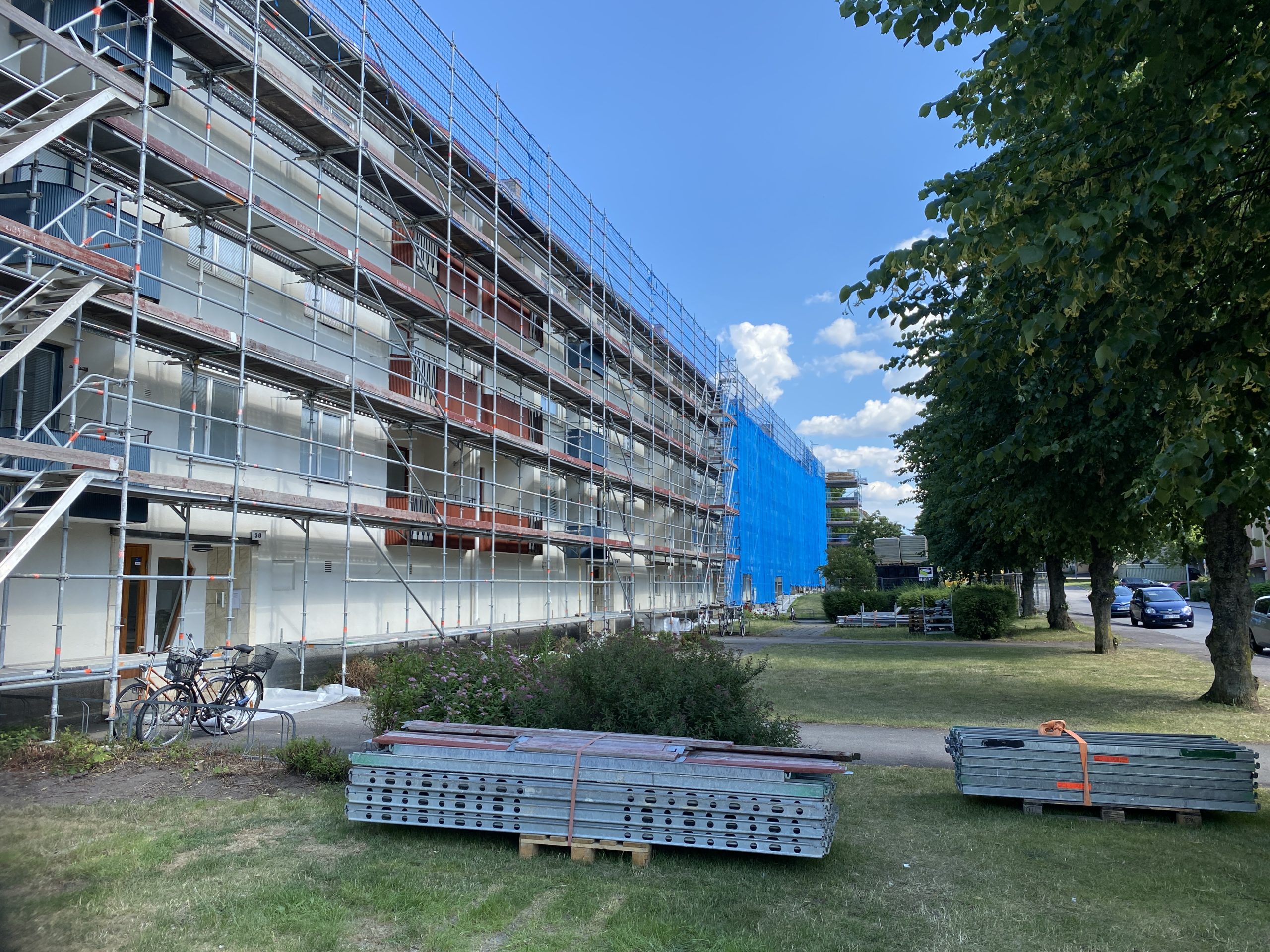

  • Ställningsdemontage pågår
  • Besiktningsanmärkningar/Boendefrågor utförs 2025

Etapp 6 (Åbylundsgatan 35 till 21B)

  • Tak & fasad, allmänna utrymmen nr 35-31 pågående
  • Arbeten påbörjas, nr 29 och delar av 25 påbörjas runt v25

Arbeten under semestern (v.28-31)

Semestern närmar sig vilket kommer att innebära minskad aktivitet inom L10. I stort sätt kommer alla pågående arbeten att utföras utvändigt.

Vi vill även passa på att önska er alla en härlig sommar och semester!

Projektuppdatering 2025-03-27

Etapp 2 (Åbylundsgatan 60, 62, 64, 66, 68, 70)

  • Besiktningsanmärkningar/Boendefrågor utförs 2025
  • Burspråken färdigställas 2025

Etapp 4 (Skomakaregatan 1, 3, 5, 7, 9, 11)

  • Demontage ställning v14-2025
  • Sockel arbeten- pågående

Etapp 5 (Åbylundsgatan 37, 39, 41, 43, 45)

  • Putsarbeten pågående
  • Arbeten med fönsterbyten pågår utvändigt
  • Balkongräcken monteras prel. v.22

Etapp 6 (Åbylundsgatan 35 till 21B)

  • Ställningsmontage påbörjas v16, med start vid nr 35

Projektuppdatering 2024-12-18

Etapp 2 (Åbylundsgatan 60, 62, 64, 66, 68, 70)

  • Besiktningsanmärkningar utförs v.49-51
  • Burspråken planeras starta under början av 2025

Etapp 4 (Skomakaregatan 1, 3, 5, 7, 9, 11)

  • Isolering – Pågående
  • Tak- och plåtarbeten – Pågående
  • Ventilationsarbeten på vindar – Pågående
  • El- och ventilationsarbeten i källare – Pågående
  • Fönsterbyten invändigt pågående

Etapp 5 (Åbylundsgatan 37, 39, 41, 43, 45)

  • Ställningsbyggnation pågående
  • Arbeten med fönsterbyten pågår utvändigt
  • Balkongarbeten påbörjas v.2 (plombering av balkonger dvs. boende behöver städa av sina balkonger på möbler mm)

Arbeten under jul (23/12, 27/12, 30/12, 2/1, 3/1)

Julen närmar sig vilket kommer innebära en minskad aktivitet inom L10. De arbeten som kommer att pågå kommer utföras utvändigt och innefattar isolering av etapp 4 samt isolering av sockel etapp 2. I övrigt är vi tillbaka med full styrka från 7/1.

Vi vill även passa på att önska er alla en riktigt God Jul och ett Gott Nytt År!
